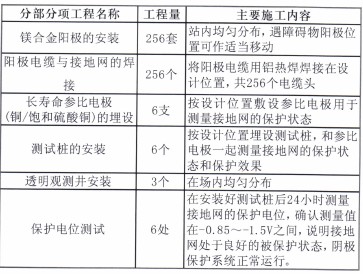

表3主要施工內容及工程量
施工進度計劃
因不確定本工程具體施工時的情況,所以在此只編制施工所需的絕對時間,如表4所示。
表4施工進度
施工工序
開挖陽極地床→鎂合金陽極安裝→參比電極的埋設→測試電纜的焊接及引出→測試電纜接頭之間的導通性→參比電極測試樁安裝→觀測井安裝→陰極保護系統的調試。
施工技術要求
(1)犧牲陽極電纜規格與安裝。陽極電纜采用VV1×10mm2電纜,電纜自由端與接地網連接,焊縫長度不小于100mm,焊接接頭處必須牢固,焊點處用防腐涂料補口,保證在電氣上的導電性和抗腐蝕性。陽極電纜的埋設深度不應小于0.7,回填土中應無石塊、泥土和雜草及其他雜物,以免損壞電纜的絕緣層。
(2)犧牲陽極填包料。為保證犧牲陽極保持穩定的電流輸出,需在陽極周圍添加含有保濕因子的填包料,每支陽極用填包料50Kg,用純棉布或麻布袋裝,不可用化纖布袋。陽極置于填包料中間,保證其周圍填包料厚度—致,密實。對于填包料攪拌時應保證填包料干燥無結塊,將填包料攪拌均勻,不得混入石塊、塑料帶、泥土和雜草等雜物。
(3)犧牲陽極布置埋設。犧牲陽極埋設位置根據扁鋼實際長度,均勻分布,兩個陽極體間距最小不小于5m,可適當調整;陽極體埋深不宜小于1m,冬季施工應埋在凍土層以下,一般為2~3m。在安裝時應避免犧牲陽極與鋼結構發生撞擊,接地網與陽極的距離一般為1~3m,最小不宜小于0.3m。陽極埋放后要澆水充分潤濕,再用原土回填。
(4)測試裝置設置。測試樁埋設位置根據現場實際情況而定,一般原則均勻分布,現場四周埋設。每套測試裝置由一支長效飽和Cu/CuSO4參比電極和一根測試樁構成,參比電極埋設深度與犧牲陽極埋設深度相同,但與水平接地體的距離小于0.2m。測試樁埋設露出地面≥0.5m。
驗收
陰極保護的設計是根據土壤特性(主要是土壤電阻率,其次是土壤pH值、含水率、透氣性)、接地網總表面積、總的保護電流決定的。但無論采用何種陰極保護方式,都應使接地網的陰極電位≤—850mV (相對Cu/CuSO4飽和電極),或者使接地網的自然腐蝕電位負移(250~300l mV不小于100mV。只有接地網的陰極極化電位得到保證,才能有效地防止金屬的腐蝕。接地網的最小保護電流密度—般在10~100mA/m2之間。接地網防腐采用陰極保護后必須延長使用壽命25年。
具體驗收要求詳見DL/T5394—2007《電力工程地下金屬構筑物防腐技術導則》。
